1. 安装位置打孔
在需要固定线的位置(水管下)约 1.5m~2m 一个孔,道床需要布设测点位置、结构沉降测点位置静力水准仪支架位置、数据采集箱位置打孔。
一般钻孔标准:隧道壁上的为 12mm、道床上的为 12mm、结构沉降测点的为 18mm、固定支架的位置根据碰撞螺栓的大小钻孔。
2. 支架安装
我司每个静力水准仪都配备一块安装板,安装板具侧面安装跟水平安装功能,看现场需求,用户先将按装板用螺栓固在水准仪上,然后再在测点位置打孔,安装的时候要保证传感器放气孔基本朝上(传感器上有一个内六角的孔就是放气孔)。
3. 线缆布设及安装、气管液管连接

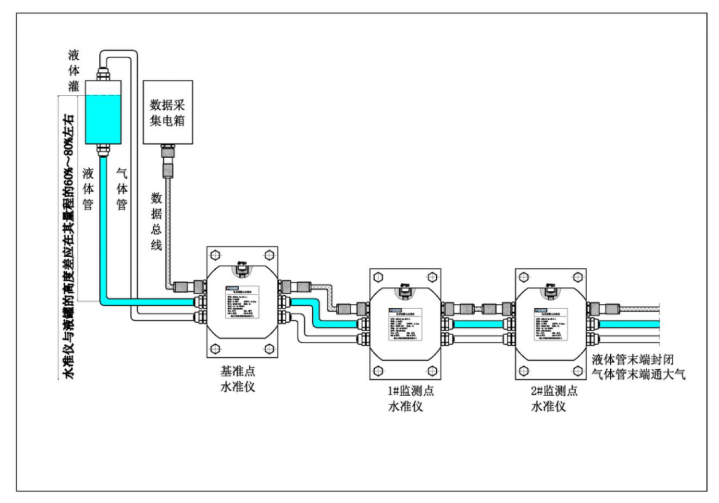

线缆布设及安装通讯线缆应根据测点间距自己截成相应距离大于测点间距两米以备不够长,首先连接基准点的静力水准仪的测点,再依次串联连接各个测点,在有测点处断开接三通及传感器数据线。
气管液管连接:气管液管连接跟线缆连接相似,有一点不同的是在转点处断开连接。
气管液管安装时不好安装可自备开水烫接头处 10 秒后再进行连接,在截断水管时一定要把接口切齐装紧否则漏液。
4. 储液罐通液调平及排空气处理
储液罐通液需要自带水泵跟液桶,留出一根管接到水泵上,依次进行通液,通液压力不宜过大防止气泡进入,防冻液桶里面要保证一直有水,防止水泵吸入空气。通液以后需保证通液管以及传感器内空气排出,传感器顶部用内六角拧开放出空气,直至防冻液流出然后锁紧即可。
5. 数据采集箱安装
数据采集箱装在联络通道内,用膨胀螺栓固定在墙上。
